Wärmepumpenprojekt in Göteborg

26.08.2026
STRABAG Energy Infrastructure und Züblin Skandinavien treiben die nachhaltige wärmetechnische Versorgung im schwedischen Göteborg voran. Nach der fristgerechten Schwerlastmontage der Hauptkomponenten steht nun die anspruchsvolle Rohrleitungsmontage im Fokus, um das 50-MW-Modul pünktlich Ende November in Betrieb zu nehmen.

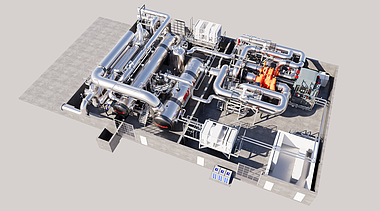

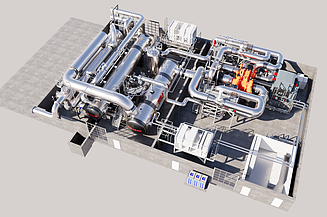

CAD-Übersichtsdarstellung der fertiggestellten industriellen Wärmepumpenanlage aus der Vogelperspektive, mit Darstellung der Rohrverlegung, der Druckbehälter und der Kompressoreinheiten. © Visualisierung: Archlab Dresden
© Visualisierung: Archlab Dresden

50-MW-Wärmepumpenprojekt erreicht wichtige Meilensteine bei der Installation

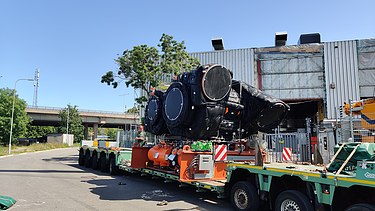

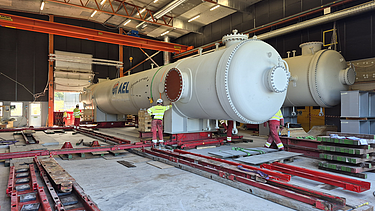

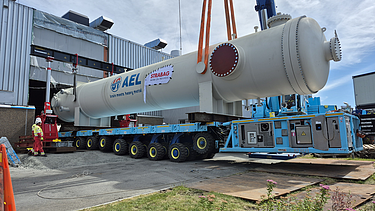

Bei unser Großwärmepumpenprojekt im schwedischen Göteborg erfolgte die Anlieferung und Schwerlastmontage der gesamten Hauptausrüstung – bestehend aus vier Wärmetauschern, dem Turbokompressor unseres „Heat Pump Alliance“-Partners Atlas Copco sowie dem Mittelspannungsmotor mit einer Leistung von 16 MW – fristgerecht zwischen Anfang und Mitte Juli. Unser Montageteam schuf in Zusammenarbeit mit Züblin Skandinavien erfolgreich die notwendigen Voraussetzungen dafür und erbrachte die erforderlichen Bauleistungen für diese Phase.

  • Diesen wichtigen Meilenstein im Zeitplan zu erreichen, unterstreicht die Stärke unseres Teams und die hervorragende Synergie mit unseren Partner:innen. Präzisions-Schwerlastarbeiten unter einem straffen Zeitplan erfolgreich umzusetzen, zeigt eine unserer technischen Kompetenzen, komplexe Energieprojekte sicher und zuverlässig zu realisieren.

    Christian Sadleder
    Technischer Unternehmensbereichsleiter und Mitglied des Vorstands STRABAG AG

Im Anschluss an die Schwerlastmontage beginnt nun die Rohrleitungsmontage. Mit Nennweiten von bis zu DN 1600 bringt dieser Arbeitsschritt eigene Herausforderungen mit sich – insbesondere im Hinblick auf die geforderte Ausführungsqualität sowie die Einhaltung der Projektziele und vereinbarten Termine innerhalb eines recht straffen Zeitplans.

  • Die Einbindung dieser 50-MW-Wärmepumpe ist ein wesentlicher Schritt für eine nachhaltige städtische Wärmeversorgung in Göteborg. Diese Projektphase effizient im Rahmen von Budget und Zeitplan zu bewerkstelligen, unterstreicht unseren Anspruch, die Energiewende durch eine starke und verlässliche Performance aktiv voranzutreiben.

    Norbert Hofmann
    Kaufmännischer Unternehmensbereichsleiter und Mitglied des Vorstands STRABAG AG

Nach Abschluss sämtlicher Montagearbeiten, derzeit für Ende November geplant,  wird das Großwärmepumpenmodul (50 MW) in Betrieb genommen.
